电仪分厂鏖战48小时保电缆检修
发布时间:2022-06-25     作者:苏明珠   分享到:

“二期BDO1号馈线送电正常,已汇报调度。”6月25日7点07分,在电仪分厂管理人员工作群里,作业人员汇报检修工作的进度,在经过检修人员近48小时的不懈努力下,瓜坡变至BDO一、二期电源电缆故障得到消除并恢复供电,有力保障了供电线路的安全运行。


此次煤化工装置区与BDO装置区同时进行检修工作,且BDO装置全部停车,配电室负荷较小,具备不停电的情况下完成电缆震荡波测试及线路保护校验等试验条件,机会难得,电仪分厂按照集团公司部署计划对瓜坡变至BDO一、二期电源电缆进行震荡波试验,发现其中五根电缆多处中间头及终端头不同程度放电,严重超过安全标准。分厂领导立即开始制定抢修计划,确定故障点位置,联系外委搭建脚手架,做好现场安全防护设施;作业人员抽调两个小组,轮换作业,保证人员安全及作业进度。

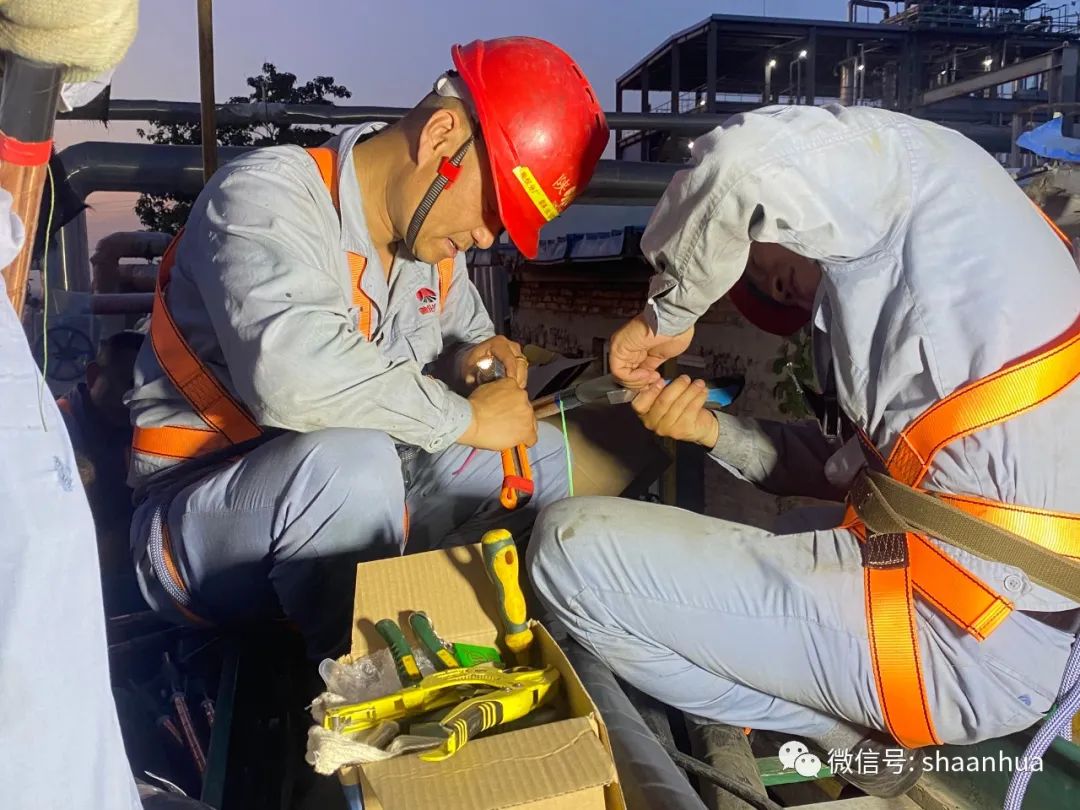

6月23日下午2:00,脚手架搭建完成。本次使用ZR-YJV3*240电缆,作业人员将裁截后的电缆搬送到作业地点,再由吊车放置在桥架上。抢修人员穿戴好安全防护用品,爬上桥架,随即开始对故障中间头进行重新制作。高压电缆头制做工序复杂,施工工艺要求特别高。稍不注意前功尽弃。配合默契的三人一组制作一个中间头需要3个小时。毒辣的阳光照在桥架上,升腾起一阵阵热气,汗水早已湿透了工服,作业人员互相配合,没有一丝怨言,只专注于抢修工作。

晚上11点,黑夜给抢修作业增加了困难和风险,在探照灯光的照射下,抢修人员依然全神贯注的忙碌着,制作电缆中间头及终端头、耐压试验、再次震荡波检测、高压柜接线、电缆核相……每一道工序都在紧张有序、有条不紊地开展;分厂领导也依然坚守现场,实时关注检修进度,协调物资需求。

6月25日凌晨2点35分,经过近48小时的鏖战,电缆故障点全部消除,此次共重新制作电缆中间头21个、终端头4个。此次抢修工作,极大地保障了夏季高温供电的可靠性和安全性,践行了电仪人的职责和承诺!(电仪分厂   苏明珠)
